Oświadczenie o gotowości instalacji przyłączanej Energa: Jak wypełnić? – Wniosek o przyłącze energetyczne wzór

Po zainstalowaniu mikroinstalacji, w celu jej przyłączenia, należy złożyć zgłoszenie przyłączenia mikroinstalacji do ENERGA-OPERATOR SA. Dzięki temu artykułowi dowiesz się, w jaki sposób poprawnie uzupełnić dokumenty przyłączeniowe oraz rozpocząć rozliczanie prosumenckie.

Aktualny wniosek możesz znaleźć na stronie ENERGA-OPERATOR SA w zakładce dokumenty i formularze. Zgłoszenie składa się z 11 stron, które należy uzupełnić oraz odpowiednich załączników.

Uzupełnianie danych Zgłaszającego

Na pierwszej stronie wniosku, w punktach I-III (rys. 1), podaj dane osoby lub firmy widniejącej na umowie z zakładem energetycznym. Podaj adres zamieszkania/siedziby, numer telefonu, adres mailowy, a także dane do korespondencji.

Rys. 1. Zgłoszenie przyłączenia mikroinstalacji – dane Zgłaszającego (źródło: https://energa-operator.pl/dokumenty-i-formularze/przylaczenia-do-sieci/wytworca/mikroinstalacja)

Uzupełnianie danych obiektu przyłączonego do sieci

W punkcie IV (rys. 2) podaj dane obiektu przyłączonego do sieci adres obiektu, na którym zamontowano instalację fotowoltaiczną: adres należy spisać z umowy  z zakładem energetycznym (pozycja: przedmiot umowy/adres obiektu) lub z drugiej strony faktury za energię elektryczną (pozycja: adres PPE). Ważne jest spisanie dokładnie takiego adresu, nawet w przypadku gdy różni się on od faktycznego. ENERGA-OPERATOR SA może posiadać np. adres z numerem działki bez numeru domu. Podanie błędnego adresu skutkuje odrzuceniem wniosku.

Rys. 2. Zgłoszenie przyłączenia mikroinstalacji – dane obiektu przyłączonego do sieci (źródło: https://energa-operator.pl/dokumenty-i-formularze/przylaczenia-do-sieci/wytworca/mikroinstalacja)

Dane przyłączanej instalacji – panele fotowoltaiczne, inwerter i magazyn energii

Na drugiej stronie wniosku w punkcie V powinno się zaznaczyć rodzaj odnawialnego źródła energii – energia promieniowania słonecznego (rys. 3), a następnie uzupełnić dane dotyczące zamontowanych komponentów instalacji przyłączanej: paneli fotowoltaicznych, falownika oraz magazynu energii (rys. 4). Na  poniższym rysunku znajdziesz przykładowy sposób uzupełnienia tych pozycji dla paneli AIKO A500-MAH60Db Dual Glass Full Black, falownika GoodWe GW8KN-ET oraz magazynu energii Dyness Tower T10.

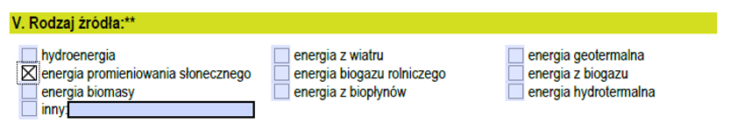

Rys. 3. Dane przyłączanej instalacji – rodzaj odnawialnego źródła energii (źródło: https://energa-operator.pl/dokumenty-i-formularze/przylaczenia-do-sieci/wytworca/mikroinstalacja)

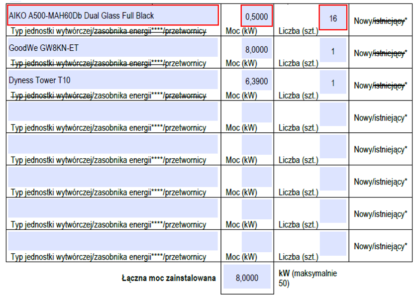

Rys. 4. Dane przyłączanej instalacji – przykład wprowadzenia danych mikroinstalacji fotowoltaicznej (źródło: https://energa-operator.pl/dokumenty-i-formularze/przylaczenia-do-sieci/wytworca/mikroinstalacja))

Przy uzupełnianiu należy pamiętać o kilku istotnych rzeczach:

  1. Moc mikroinstalacji nie może przekraczać mocy przyłączeniowej obiektu, ustalonej w umowie z zakładem energetycznym.
  2. Należy wybrać odpowiednią kategorię wpisywanej pozycji „Typ jednostki wytwórczej/zasobnika energii****/przetwornicy”. Pierwsza kategoria odnosi się do modułów fotowoltaicznych, druga do magazynów energii a trzecia do inwerterów.
  3. Podając moc w pozycji z modułami fotowoltaicznymi, należy podać moc pojedynczego modułu w kW.
  4. Podając moc magazynu energii, należy podać jego moc sumaryczną, tzn. zsumować moc wszystkich modułów bateryjnych. Należy uważać też, żeby nie pomylić parametru mocy z pojemnością magazynu energii.
  5. Musisz pamiętać o zasadach sumowania się mocy instalacji fotowoltaicznej z mocą magazynu energii. Aby się dowiedzieć, czy moce się sumują czy nie, możesz użyć kalkulatora znajdującego się na https://www.tauron-dystrybucja.pl/przylaczenie-do-sieci/przylaczenie/mikroinstalacja na dole strony. W powyższym przypadku na rys. 4., moce nie sumują się, więc „Łączna moc zainstalowana” to suma mocy wszystkich modułów: 8,0 kW.

Jeśli jakieś komponenty zostały zdemontowane, to również należy uwzględnić w Zgłoszeniu (rys. 5).

Rys. 5. Dane przyłączanej instalacji – urządzenia zdemontowane (źródło: https://energa-operator.pl/dokumenty-i-formularze/przylaczenia-do-sieci/wytworca/mikroinstalacja))

W przypadku, gdy mikroinstalacja posiada więcej niż jeden inwerter, wymagane jest podanie tzw. integratora – urządzenia sterującego pracą wszystkich inwerterów (rys. 6).

Rys. 6. Dane przyłączanej instalacji – wprowadzanie integratora (źródło: https://energa-operator.pl/dokumenty-i-formularze/przylaczenia-do-sieci/wytworca/mikroinstalacja))

Występują dwa możliwe przypadki:

  1. Jeśli inwertery są tej samej marki (np. GoodWe) – jeden z nich działa jako integrator i należy go podać jako falownik typu „Master” (rys. 7).

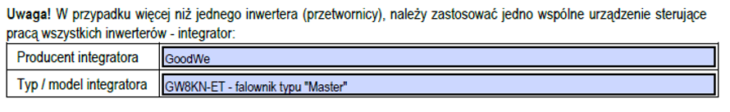

Rys. 7. Dane przyłączanej instalacji – przykład wprowadzania inwertera GoodWe jako integratora (źródło: https://energa-operator.pl/dokumenty-i-formularze/przylaczenia-do-sieci/wytworca/mikroinstalacja))

  1. Jeśli inwertery NIE są tej samej marki – należy zastosować zewnętrzne urządzenie, które będzie sterować ich pracą i podać jego producenta oraz model.

W punkcie VI określa się dokładny cel Zgłoszenia, wybierając jedną z siedmiu pozycji. Następnie wpisuje się numer punktu poboru energii PPE. Jest to 18-cyfrowy numer, który można znaleźć przede wszystkim na drugiej stronie faktury za energię elektryczną. Należy również określić typ instalacji odbiorcy końcowego i podać przewidywany termin rozpoczęcia poboru (nie wcześniej niż 30 dni od daty dostarczenia zgłoszenia).

Rys. 8. Dane przyłączanej instalacji – podanie celu zgłoszenia, numeru PPE, typu instalacji i przewidywanego terminu rozpoczęcia poboru (źródło: https://energa-operator.pl/dokumenty-i-formularze/przylaczenia-do-sieci/wytworca/mikroinstalacja))

Na koniec, jeśli w skład mikroinstalacji wchodzi magazyn energii, należy wypełnić Załącznik C do magazynu energii. Poniżej na rys. 9 przedstawiono to na przykładzie wcześniej wspomnianego magazynu Dyness Tower T10.

Rys. 9. Dane przyłączanej instalacji – dane magazynu energii (źródło: https://energa-operator.pl/dokumenty-i-formularze/przylaczenia-do-sieci/wytworca/mikroinstalacja))

Oświadczenie Zgłaszającego

Swoje podpisy powinieneś złożyć w dwóch miejscach, na 6 oraz 8 stronie wniosku, w miejscach oznaczonych jako „czytelny podpis Zgłaszającego”. Dodatkowo, jeśli mikroinstalacja uwzględnia magazyn energii, należy złożyć trzeci podpis na Załączniku C na 11 stronie. Podpisując się, oświadczasz, że dane podane w zgłoszeniu są zgodne z prawdą. Później należy zaznaczyć odpowiednie punkty w kolejnych Oświadczeniach:

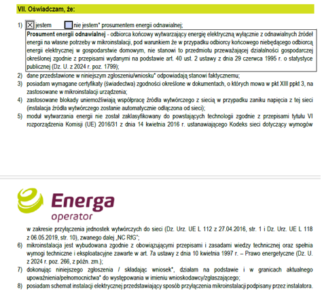

  • w punkcie VII w przypadku wnioskowania o status prosumenta zaznacz pierwszą pozycję,

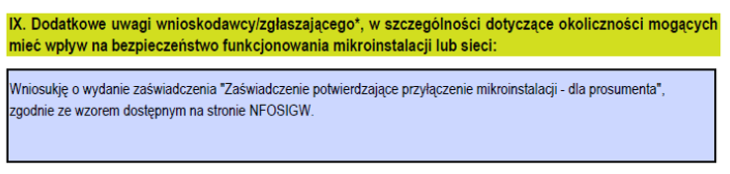

  • W punkcie IX można podać dodatkowe uwagi. Jeśli bierzesz udział w programie Mój Prąd, należy to wpisać w tym miejscu. Dodatkowo, jeśli Twoja instalacja uwzględnia Optymalizatory mocy, w tym polu również powinno się to wpisać

  • W punkcie X należy zaznaczyć, dla jakich celów zamierzasz spożytkować energię wytworzoną w mikroinstalacji. Z reguły klienci prywatni na potrzeby gospodarstwa domowego, a klienci prowadzący działalność gospodarczą na potrzeby związane z ich działalnością.

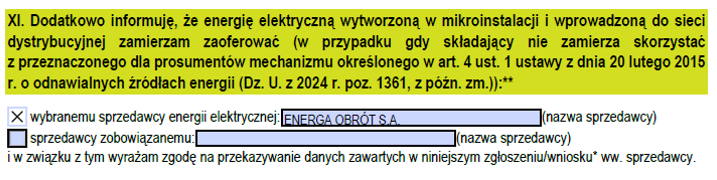

  • W punkcie XI musisz określić, któremu sprzedawcy energii elektrycznej zamierzasz zaoferować wytworzoną energię. W przypadku umowy kompleksowej będzie to Energa Obrót S.A., w innym przypadku należy wprowadzić swojego sprzedawcę.

  • W punkcie XII najlepiej wyrazić zgodę na rozpatrzenie wniosku w postaci elektronicznej, aby proces przyłączania był sprawniejszy

Oświadczenie instalatora mikroinstalacji

Jest ono wypełniane na stronach 9-10 przez uprawnionego instalatora, który przeprowadził montaż instalacji fotowoltaicznej. Instalator podaje swoje dane osobowe, kontaktowe, numery świadectw uprawniających D i E (dozór i eksploatacja) oraz składa podpis, potwierdzając przeprowadzenie montażu instalacji zgodnie z obowiązującymi przepisami.

Załączniki do dokumentów przyłączeniowych

Do uzupełnionego wniosku powinieneś dołączyć:

  • Karty katalogowe zastosowanych urządzeń, w tym modułów fotowoltaicznych, inwertera, magazynu energii oraz integratora, jeżeli taki zamontowano,
  • Certyfikaty spełniające wymagania NC RfG zastosowanych urządzeń, w tym modułów fotowoltaicznych, inwertera oraz magazynu energii,
  • Schemat elektryczny mikroinstalacji.

Sposób złożenia dokumentów przyłączeniowych

Dokumenty przyłączeniowe można złożyć na trzy różne sposoby:

  • w formie pdf poprzez formularz kontaktowy na stronie internetowej ENERGA-OPERATOR SA (https://energa-operator.pl/formularz-zgloszeniowy/pytania-i-reklamacje). Jako typ zgłoszenia należy wybrać „Mikroinstalacje-OZE”. Na wskazany w formularzu adres mailowy zostanie przesłanie potwierdzenie przyjęcia wniosku,
  • w formie pdf na odpowiedni adres e-mailowy oddziału ENERGA-OPERATOR SA,
  • w formie papierowej na adres odpowiedniego oddziału ENERGA-OPERATOR SA.

Wymiana licznika i formalności

W ciągu 30 dni od daty złożenia dokumentów przyłączeniowych do ENERGA-OPERATOR SA następuje wymiana licznika na dwukierunkowy. Wymiana licznika jest poprzedzona mailową informacją o akceptacji wniosku oraz kontaktem telefonicznym elektromontera.

W ciągu 14 dni od daty wymiany licznika drogą mailową otrzymasz Potwierdzenie przyłączenia mikroinstalacji do sieci elektroenergetycznej ENERGA-OPERATOR SA oraz Zaświadczenie potwierdzające przyłączenie mikroinstalacji – dla prosumenta. Otrzymanie certyfikatu oraz zaświadczenia kończy formalności z zakładem energetycznym – tym samym stajesz się prosumentem i w taki sposób jesteś rozliczany.
